专家教师公寓项目工程周报
2019-04-15

专家教师公寓工程周报

日期:2019.4.7-2019.4.14

工程名称:兰州财经大学专家教师公寓

一、教师专家公寓1#楼(由甘肃三建施工)

(一)现场人员情况

共23人:瓦工6人;普工5人;钢筋工4人;防水工4人;钢筋工4人。

(二)施工机械情况

塔吊1台,已完成备案。

(三)工程进度

1.筏板垫层浇筑完毕(符合上周计划安排)。

2.砖模砌筑完毕(符合上周计划安排)。

3.防水施工4月15日进场(滞后)。

未完成项:防水施工滞后,未按上周计划完成。防水保护层未完成。

(四)下周计划

1.截止4月17日完成1轴至13轴防水施工。

2.截止4月18日完成1轴至13轴防水保护层浇筑。

3.截止4月19日完成13轴至28轴防水施工。

4.截止4月20日完成13轴至28轴防水保护层施工。

5.4月20日开始筏板钢筋绑扎。

(五)安全文明施工情况

1.塔吊已备案。

2.现场围墙防护未制作,待A栋楼室外工程管线完成后立即制作,预计4月17日开始。

3.现场监控已安装完成。

4.劳务实名制已对现场班组录制完毕。

5.塔吊喷淋装置已与专业厂家洽谈完毕,已开始加工零部件。

6.钢筋料场机械已安装完毕。

(六)现场相关照片

198783166865785863

二、教师专家公寓2#楼(由甘肃四建施工)

(一)现场人员情况

项目部管理人员:11人,桩基班组:边坡支护8人,井桩12人,钢筋工11人;土建班组:25人;安装班组:2人;共69人。

(二)施工机械情况

旋挖钻2台,塔吊1台;机械设备日常维护保养正常。

(三)工程进度

1.地下车库井桩已累计完成166根。剩余200根;2#楼井桩已全部施工完毕。

2. 2#楼筏板沉降后浇带(温度后浇带)土方开挖完成,混凝土垫层浇筑完成。

3. 2#楼筏板垫层已全部浇筑完成。

4、2#楼筏板砖胎膜已全部砌筑完成。

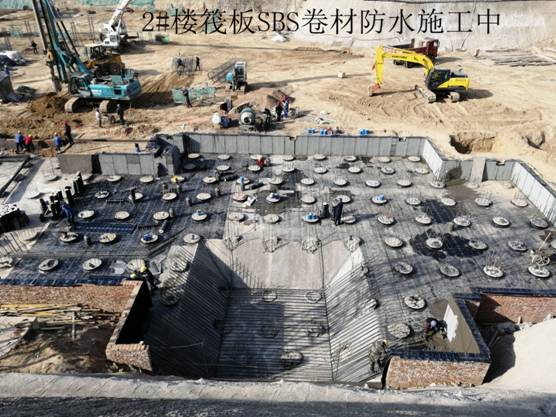

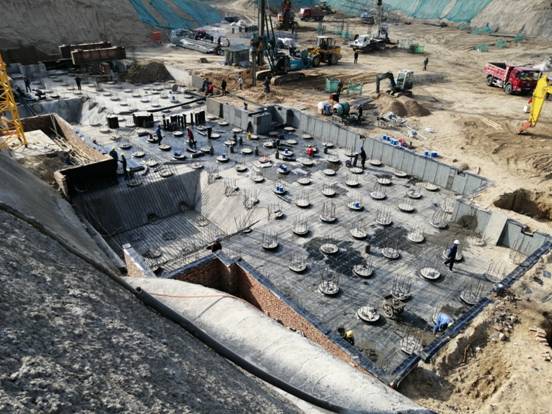

5. 2#楼筏板SBS防水卷材按施工原计划完成总量70%。目前已完成50%,因4月13日下雨造成工期耽误一天半的时间,导致SBS防水卷材剩余20%未完成。

6.2#楼周边的地下车库井桩承台、基础梁土方开挖已完成。

7.靠近甘肃三建区域内的地下车库井桩承台、基础梁土方开挖完成。

8. 2#楼电梯基坑、集水坑钢筋正在制作安装。

9.塔吊已进场1台,正在组织验收。

质量情况:1.加强对筏板钢筋制作安装过程中的质量进行严格管控,对钢筋的连接方式、接头位置、接头质量、搭接长度、锚固长度以及墙柱插筋进行三检制度验收。钢筋机械连接-直螺纹套筒已进行工艺检验,钢筋接头在施工现场进行随机取样已委托送检。2.2#楼筏板SBS防水卷材在施工前对作业班组进行技术交底,在施工过程中重点检查附加层的铺设、搭接宽度、热熔封边、有无空鼓现象。

(四)下周计划2019.4.15-2019.4.21

1.地下车库井桩计划完成80根,累计完成250根井桩。

2. 2#楼筏板SBS防水卷材施工全部完成。

3. 2-A/2-E轴~2-1/2-14轴防水保护层浇筑完成。

4. 2-A/2-E轴~2-1/2-14轴筏板钢筋底层制作安装完成。

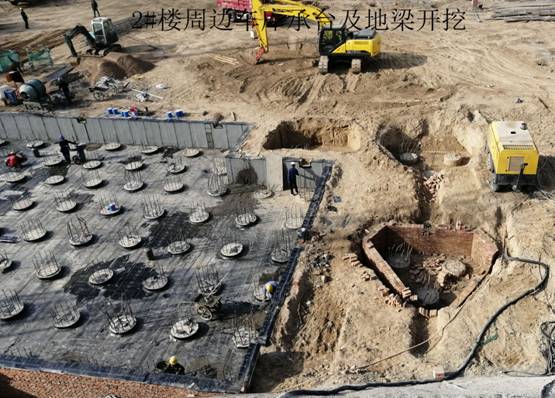

5.2#楼周边的地下车库井桩承台、基础梁砖胎膜砌筑完成、混凝土垫层浇筑完成;钢筋开始加工制作。

6.本周内2#楼塔吊组织验收完成。

(五)安全文明施工情况

加强对施工场地、临时道路进行洒水并清扫路面,杜绝扬尘发生。每日班前进行安全教育讲话,对本周内新进场人员及时进行三级安全教育和安全技术交底。

本周内无质量安全事故发生。
