一、专家教师公寓1#楼(甘肃三建施工)
(一)现场人员情况
共52人:瓦工6人;普工5人;钢筋工35人(后台8人);防水工4人。
(二)施工机械情况
塔吊1台,使用正常。
所有钢筋制作机械正常运转。
(三)工程进度

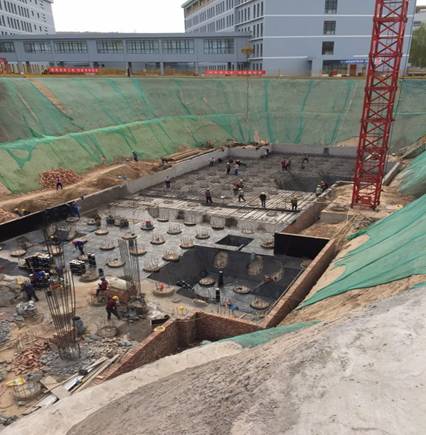

1.1-23轴防水施工完毕。
2.23-28轴因为桩静载实验未完成防水施工。
3.截止21日1-15轴筏板底筋绑扎完毕。
未完成项:23-28轴防水未施工。
(四)下周计划
1-15轴施工
1.截止4月26日1-15轴筏板钢筋绑扎完毕。
2.截止4月27日完成集水坑及上翻墙模板支设。
3.4月28日开始砼浇筑。(符合月进度计划)
15-28轴施工
1.截止4月23日完成23轴至28轴防水施工。
2.截止4月24日完成防水保护层及筏板外墙防水保护层施工。
3.截止4月30日完成15轴至28轴筏板钢筋绑扎
4.截止5月2日完成集水坑及上翻墙模板支设。
5.5月3日开始砼浇筑。(与计划节点滞后4天)。
(五)安全文明施工情况
1.塔吊运转正常。
2.现场围墙已进场,4月24日进行安装
3.新进场工人已完成人员录入及安全教育交底工作。
4.塔吊喷淋预计本月27日进行安装。
5.厕所防护棚安装到位。
(六)现场相关照片

二、专家教师公寓2#楼(甘肃四建施工)
(一)现场人员情况
项目部管理人员:11人,井桩班组16人;土建班组:钢筋工32人,木工10人,普工15人;安装班组:5人;共100人。
(二)施工机械情况
旋挖钻2台,塔吊1台;机械设备日常维护保养正常。
(三)工程进度
1.地下车库井桩已累计完成240根。剩余133根。
2.2#楼周围沉降后浇带以内的地下车库井桩承台、基础梁的垫层、防水、防水保护层均已施工完成;承台、基础梁的钢筋正在制作安装中。

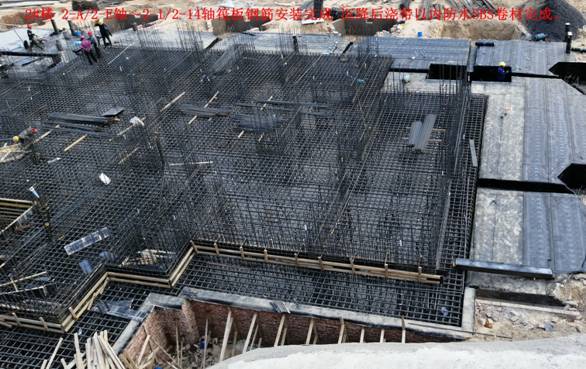

3.2#楼2-A/2-E轴~2-14/2-26轴筏板SBS防水卷材施工完成,防水保护层浇筑完成。2#楼筏板防水分项工程已全部完成。

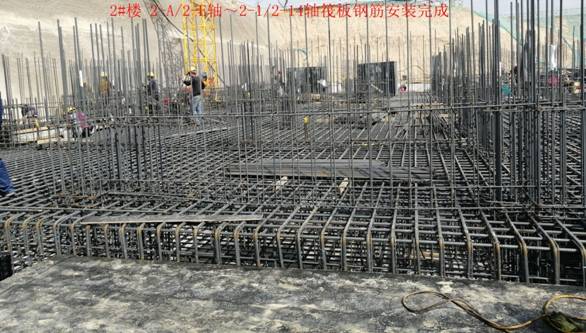

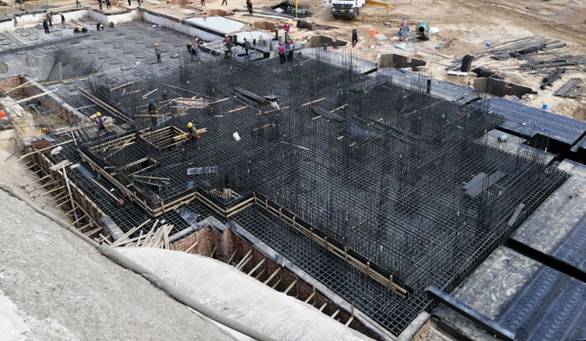

4. 2-A/2-E轴~2-1/2-14轴筏板钢筋安装完成,墙柱插筋已完成,水电安装已同步完成,该段已具备浇筑混凝土。2-A/2-E轴~2-14/2-26轴筏板钢筋正在制作安装中,预计4月22日完成。
质量情况:
1. 2#楼筏板SBS防水卷材在施工前对作业班组进行技术交底,在施工过程中重点检查附加层的铺设、搭接宽度、热熔封边、有无空鼓现象;进行三检制度验收。
2.加强对筏板钢筋安装过程中的质量进行严格管控,对钢筋的连接方式、接头位置、接头质量、搭接长度、锚固长度以及墙柱插筋进行三检制度验收。钢筋原材、钢筋接头在施工现场进行随机取样已委托送检。。
未完成项:无
(四)下周计划2019.4.22-2019.4.28
1.地下车库井桩计划完成70根,累计完成310根井桩。
2.2#楼2-A/2-E轴~2-14/2-26轴筏板钢筋安装完成。水电同步完成。
3. 2#楼2-A/2-E轴~2-1/2-26轴筏板混凝土浇筑完成。
4. 2#楼2-A/2-E轴~2-1/2-14轴地下二层剪力墙、柱钢筋安装完成。水电同步完成。2-A/2-E轴~2-14/2-26轴地下二层剪力墙、柱钢筋后台加工制作。
5.地下车库一段井桩承台、基础梁完成,砖胎膜砌筑、混凝土垫层、SBS防水卷材、钢筋安装施工完成。
(五)安全文明施工情况
加强对施工场地、临时道路进行洒水并清扫路面,杜绝扬尘发生。每日班前进行安全教育讲话,对本周内新进场人员及时进行三级安全教育和安全技术交底。
本周内无质量安全事故发生。
(六)现场相关照片
