日期:2019.5.6-2019.5.13
工程名称:兰州财经大学专家教师公寓
一、专家教师公寓1#楼(甘肃三建施工)
(一)现场人员情况
共52人:砼工8人;普工4人;钢筋工35人(后台8人);木工25人,架子工6人。
(二)施工机械情况
塔吊1台,使用正常。
所有钢筋制作机械正常运转。
塔吊喷淋装置已正常运行。
(三)工程进度
1.1-15轴地下二层剪力墙、板模板安装完成。
2.15-28轴剪力墙绑扎完毕。
未完成项:总体较月进度计划滞后4天。
(四)下周计划
1-15轴施工
1.截止5月15日1-15轴完成地下二层浇筑。
2.截止5月17日1-15轴完成地下一层剪力墙绑扎。
3.截止5月20日1-15轴完成地下一层梁板墙模板支设。
4.截止5月21日1-15轴地下一层浇筑。
15-28轴施工
1.截止5月13日15-28轴完成剪力墙绑扎。
2.5月15日15-28轴完成地下二层剪力墙模板支设。
3.5月17日15-28轴完成地下二层梁板模板支设。
4.5月19日15-28轴完成地下二层砼浇筑。
5.5月21日15-28轴完成地下一层剪力墙绑扎。
(五)安全文明施工情况
1.塔吊运转正常。
2.现场围墙外道路已硬化。
3.新进场工人已完成人员录入及安全教育交底工作。
4.塔吊喷淋已正常运转。
5.铝膜样板间安装完成。
6.钢筋班组退场工人工资全部支付完毕。并签订退场承诺书。

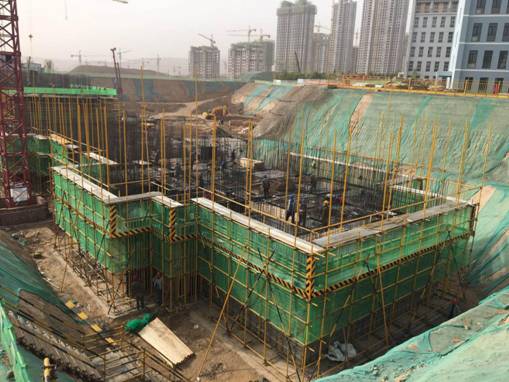

(六)现场相关照片

二、专家教师公寓2#楼(甘肃四建施工)
(一)现场人员情况
项目部管理人员:11人,土建班组:钢筋工45人,木工20人,混凝土工:14人,架子工:4人,防水作业班组:6人,普工15人;水暖电安装班组:8人;消防通风安装班组:5人。
(二)施工机械情况
塔吊1台;钢筋机械设备日常维护保养正常。
(三)工程进度
1.地下车库井桩已全部完成。车库马道恢复完成。

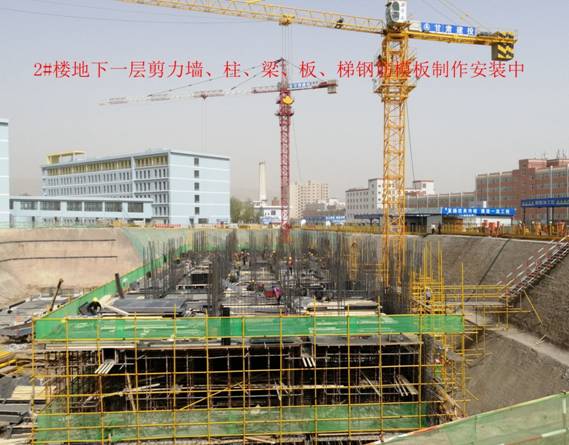

2.2#楼2-A/2-E轴~2-1/2-13轴地下一层剪力墙、柱的钢筋、模板安装完成,隐蔽验收已通过。梁板梯钢筋制作安装中,预计5月15日浇筑混凝土。
3. 2#楼2-A/2-E轴~2-13/2-26轴地下二层剪力墙、柱、梁、板、梯钢筋及模板安装完成,水暖电同步完成;混凝土浇筑完成。地下一层剪力墙、柱钢筋安装完成。
4.地下车库二段SBS防水卷材施工完成,混凝土防水保护层完成,

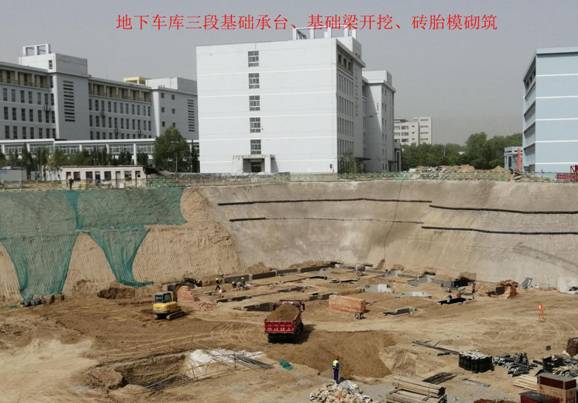

地下车库三段基础承台、基础梁开挖完成,砖胎模砌筑完成。
5.施工场地大门出入口处的临时道路硬化已完成。
质量情况:
1.对地下车库底板SBS防水卷材在施工过程中重点检查SBS防水卷材的附加层铺设、搭接宽度、热熔封边、有无空鼓现象;进行三检制度验收。
2.2#楼2-A/2-E轴~2-13/2-26轴地下二层剪力墙、柱、梁、板、梯混凝土浇筑前,隐蔽验收已报验通过;混凝土的抗渗、抗压及同条件试块已按照规范要求进行现场取样留置,2#楼2-A/2-E轴~2-1/2-13轴地下一层剪力墙、柱合模前进行钢筋隐蔽验收,钢筋隐蔽验收一次通过。
3.钢筋原材、钢筋接头在施工现场进行随机取样已委托送检。加强对剪力墙、柱的钢筋绑扎、焊接质量进行严格检查,对钢筋的规格、间距、焊接接头质量、搭接长度进行三检制度验收。并对暗柱钢筋的电渣压力焊焊接接头进行重点检查验收。
4.模板安装过程中及时检查模板的接缝应严密,模板内不得有杂物,模板的接触面应平整、清洁。并严格控制模板安装的偏差。
5.在钢筋隐蔽验收之前,仔细核对水暖电消防通风的预留洞口尺寸及位置是否正确,预埋管线布置是否正确。
未完成项:无
(四)下周计划2019.5.13-2019.5.19
1.2#楼2-A/2-E轴~2-1/2-13轴地下一层剪力墙、柱、梁、板、梯钢筋模板制作安装完成,水暖电同步完成;混凝土浇筑完成。
2.2#楼2-A/2-E轴~2-13/2-26轴地下一层剪力墙、柱、梁、板、梯钢筋模板制作安装完成,水暖电同步完成;混凝土浇筑完成。
3.2#楼2-A/2-E轴~2-1/2-13轴管道夹层剪力墙、柱钢筋模板制作安装完成。
4.2#楼2-A/2-E轴~2-13/2-26轴管道夹层剪力墙、柱钢筋安装完成。
5.地下车库三段底板混凝土垫层施工完成、SBS防水卷材施工完成,混凝土防水保护层完成。
(五)安全文明施工情况
加强对施工场地、临时道路进行洒水并清扫路面,杜绝扬尘发生。每日班前进行安全教育讲话,对本周内新进场人员及时进行三级安全教育和安全技术交底。
本周内无质量安全事故发生。
