专家教师公寓项目工程周报(2019.5.13-2019.5.20)
2019-05-20

日期:2019.5.13-2019.5.20

工程名称:兰州财经大学专家教师公寓

一、专家教师公寓1#楼(甘肃三建施工)

(一)现场人员情况

共52人:砼工8人;普工4人;钢筋工40人(后台8人);木工铝膜10人、木模14人,架子工6人,焊工2人。

(二)施工机械情况

塔吊1台,使用正常。

所有钢筋制作机械正常运转。

塔吊喷淋装置已正常运行。

(三)工程进度

1.1-15轴地下二层浇筑完成。

2.1-15轴地下一层剪力墙绑扎完成。

3.15-28轴模板安装完毕,梁板钢筋安装完成。

(四)下周计划

1-15轴施工

1.截止5月23日1-15轴完成梁板钢筋绑扎。

2.截止5月24日1-15轴完成地下一层浇筑。

3.截止5月26日1-15轴完成管道层剪力墙绑扎。

4.截止5月28日1-15轴完成管道层梁板墙模板支设。

5.截止5月30日1-15轴管道层钢筋绑扎。

15-28轴施工

1.截止5月22日15-28轴完成地下二层梁板梯钢筋绑扎

2. 5月23日15-28轴完成地下二层砼浇筑。

3. 5月25日15-28轴完成地下一层剪力墙绑扎。

4. 5月27日15-28轴完成地下一层墙梁板模板支设。

5. 5月29日15-28轴完成地下一层梁板梯钢筋绑扎。

6. 5月30日15-28轴完成地下一层砼浇筑。

(五)安全文明施工情况

1.塔吊运转正常。

2.现场围墙外库房已安装。

3.新进场工人已完成人员录入及安全教育交底工作。

4.塔吊喷淋已正常运转。

(六)现场相关照片

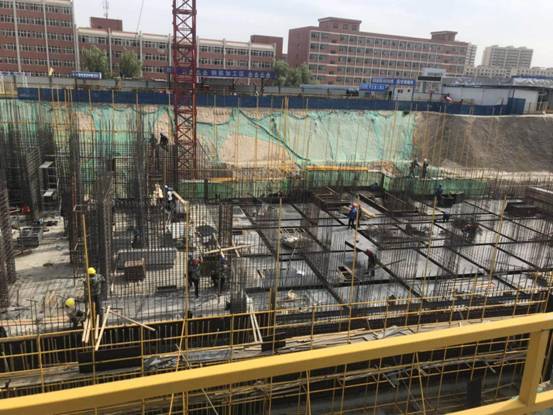

3433ba97b71d03f1ae856b39ddf0721













d0f69321e51a5b6881c7b918c299363

二、专家教师公寓2#楼(甘肃四建施工)

(一)现场人员情况

项目部管理人员:11人,土建班组:钢筋工48人,木工40人,混凝土工:14人,架子工:6人,防水作业班组:6人,普工15人;水暖电安装班组:8人;消防通风安装班组:5人。

(二)施工机械情况

塔吊1台;钢筋机械设备日常维护保养正常。

(三)工程进度

1.2#楼2-A/2-E轴~2-1/2-13轴地下一层剪力墙、柱、梁、板、梯钢筋模板制作安装完成,水暖电同步完成;混凝土浇筑完成。管道夹层剪力墙柱钢筋安装完成,模板制作安装中。

2. 2#楼2-A/2-E轴~2-13/2-26轴地下一层剪力墙、柱、梁、板、梯钢筋模板制作安装完成,水暖电同步完成;混凝土浇筑完成。管道夹层剪力墙柱钢筋安装完成,模板制作安装中。

3.地下车库三段底板混凝土垫层施工完成、SBS防水卷材第一遍施工完成。

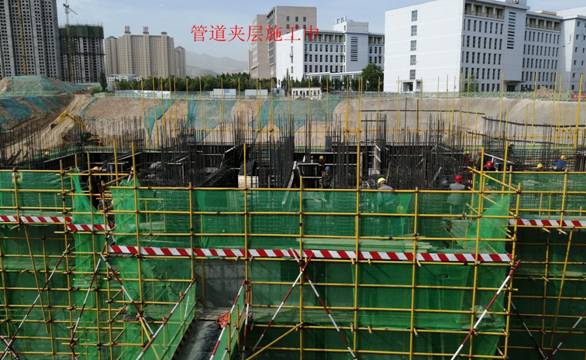

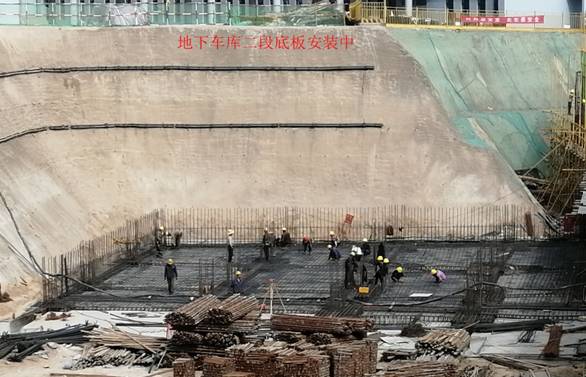

4.地下车库一段剪力墙柱钢筋安装完成,模板安装中;地下车库二段底板钢筋安装中。



质量情况:

1.钢筋原材、钢筋接头在施工现场进行随机取样已委托送检。加强对剪力墙、柱的钢筋绑扎、焊接质量进行严格检查,对钢筋的规格、间距、焊接接头质量、搭接长度进行三检制度验收。并对暗柱钢筋的电渣压力焊焊接接头进行重点检查验收。

2.模板安装过程中及时检查模板的接缝应严密,模板内不得有杂物,模板的接触面应平整、清洁。并严格控制模板安装的偏差。

3.在钢筋隐蔽验收之前,仔细核对水暖电消防通风的预留洞口尺寸及位置是否正确,预埋管线布置是否正确。

4.混凝土的抗渗、抗压及同条件试块已按照规范要求进行现场取样留置。

5.对地下车库底板SBS防水卷材在施工过程中重点检查SBS防水卷材的附加层铺设、搭接宽度、热熔封边、有无空鼓现象;进行三检制度验收。

(四)下周计划

1.2#楼2-A/2-E轴~2-1/2-13轴管道夹层剪力墙、柱、梁、板、梯钢筋模板制作安装完成。混凝土浇筑完成。

2. 2#楼2-A/2-E轴~2-13/2-26轴管道夹层剪力墙、柱、梁、板、梯钢筋模板制作安装完成。混凝土浇筑完成。

3.地下车库三段底板SBS防水卷材施工完成,防水保护层浇筑完成。

4.地下车库一段剪力墙柱顶板钢筋安装完成,混凝土浇筑完成;

5.地下车库二段底板钢筋安装完成,混凝土浇筑完成。

(五)安全文明施工情况

加强对施工场地、临时道路进行洒水并清扫路面,杜绝扬尘发生。每日班前进行安全教育讲话,对本周内新进场人员及时进行三级安全教育和安全技术交底。

本周内无质量安全事故发生。

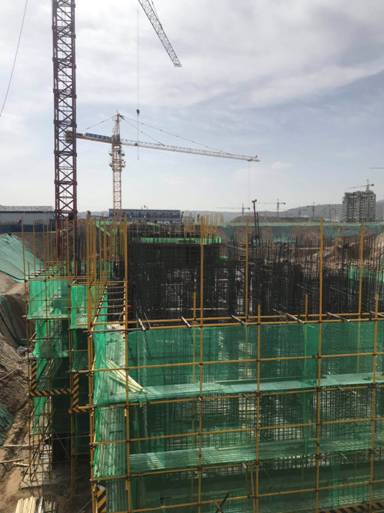

(六)现场相关照片
