专家教师公寓项目工程周报(2019.5.20-2019.5.27)
2019-05-27

日期:2019.5.20-2019.5.27

工程名称:兰州财经大学专家教师公寓

一、专家教师公寓1#楼(甘肃三建施工)

(一)现场人员情况

共52人:砼工8人;普工4人;钢筋工40人(后台8人);木工铝膜10人、木模14人,架子工6人,焊工2人。

(二)施工机械情况

塔吊1台,使用正常。

所有钢筋制作机械正常运转。

(三)工程进度

1.1-15轴地下一层浇筑完成。

2.1-15轴管道层剪力墙绑扎完成。

3.15-28轴剪力墙模板安装完毕。

(四)下周计划

1-15轴施工

1.5月29日完成管道层剪力墙钢筋绑扎

2.5月31日梁板模板安装完毕

3.6月1日进行管道层砼浇筑

4.6月2日完成一层剪力墙绑扎。

5.6月5日完成一层模板安装

6.6月6日完成一层梁板梯绑扎

7.6月7日完成一层砼浇筑

15-28轴施工

1. 5月30日完成地下一层梁板模板支设。

2. 6月1日完成地下一层梁板梯钢筋绑扎。

3. 6月2日完成地下一层砼浇筑。

4. 6月3日完成管道层剪力墙绑扎。

5. 6月6日完成一层模板安装

6. 6月8日完成一层梁板梯绑扎

7. 6月9日完成一层砼浇筑

(五)安全文明施工情况

1.塔吊运转正常。

2.现场围墙外库房已安装。

3.对架体拉结点已设置。

4.对楼层模板临边洞口已封闭。

5.对已完成楼层后浇带已封闭。

(六)现场相关照片

0705251ced6c22f141481938d3977cb

二、专家教师公寓2#楼(甘肃四建施工)

(一)现场人员情况

项目部管理人员:11人,土建班组:钢筋工50人,木工50人,混凝土工:14人,架子工:6人,防水作业班组:6人,普工15人;水暖电安装班组:8人;消防通风安装班组:5人。

(二)施工机械情况

塔吊1台;钢筋机械设备日常维护保养正常。

(三)工程进度

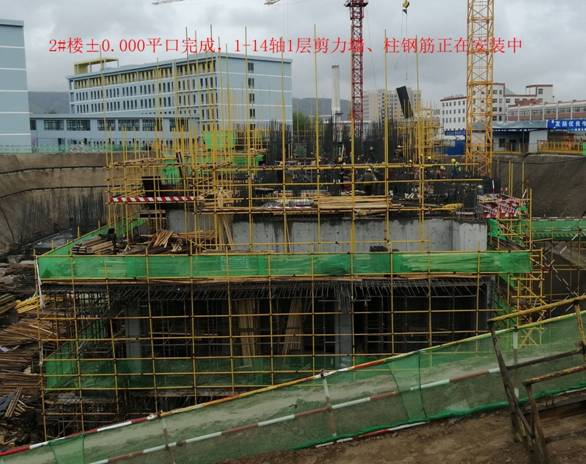

1.2#楼2-1/2-26轴管道夹层剪力墙、柱、梁、板、梯混凝土浇筑完成。±0.000平口完成。

2.地下车库三段底板SBS防水卷材施工完成,防水保护层浇筑完成。

3.地下车库一段-2层剪力墙柱顶板钢筋安装完成,混凝土浇筑完成;-1层墙柱钢筋正在安装。

4.地下车库二段底板钢筋安装完成,混凝土浇筑完成。

5.地下车库四段基础梁、承台开挖完成。

6.2#楼1-14轴1层剪力墙柱钢筋安装中。

质量情况:

1.现场检查发现管道夹层模板在安装过程中出现模板拼缝不严密,模板的垂直度偏差过大,经木工现场及时返工处理后,再次检查验收,模板验收合格。

2.本周内对已进场的钢筋原材进行随机取样已委托送检。在对2#楼1-14轴1层剪力墙、柱钢筋焊接接头检查时发现有个别偏包、夹渣现象,现场通知钢筋工立即对偏包、夹渣的接头进行返工处理,经再次检查验收,焊接接头全部验收合格。

3.现场仔细核对水暖电消防通风的预留洞口尺寸及位置是否正确,预埋管线布置是否正确。

4.在检查地下车库三段底板SBS防水卷材附加层施工时,有个别基础梁内的附加层上翻高度不够,经现场返工重新铺贴基础梁附加层,附加层铺贴完成后经检查验收合格。

5.未完成项:

(四)下周计划2019.5.27-2019.6.2

1.2#楼1-14轴1层剪力墙、柱、梁、板、梯钢筋模板制作安装完成。混凝土浇筑完成。

2. 2#楼15-28轴1层剪力墙、柱、梁、板、梯钢筋模板制作安装完成。

3.地下车库一段-1层剪力墙柱顶板钢筋安装完成,混凝土浇筑完成;

4.地下车库二段-2层剪力墙柱顶板钢筋安装完成。

5.地下车库三段底板钢筋安装完成。

6.地下车库四段垫层施工完成,SBS防水卷材施工完成。

(五)安全文明施工情况

加强对施工场地、临时道路进行洒水并清扫路面,杜绝扬尘发生。每日班前进行安全教育讲话,对本周内新进场人员及时进行三级安全教育和安全技术交底。

本周内无质量安全事故发生。
