日期:2019.5.27-2019.6.3.
工程名称:兰州财经大学专家教师公寓
一、专家教师公寓1#楼(甘肃三建施工)
(一)现场人员情况
共52人:砼工8人;普工4人;钢筋工20人(后台8人);木工铝膜10人、木模14人,架子工6人,焊工2人,修补工2人。
(二)施工机械情况
塔吊1台,使用正常。
所有钢筋制作机械正常运转。
(三)工程进度
1.1-15轴管道层剪力墙安装完毕。
2.15-28轴地下一层浇筑完成。
3.15-28轴剪力墙钢筋绑扎。
(四)下周计划
1-15轴施工
3.6月5日进行管道层砼浇筑
4.6月6日完成一层剪力墙绑扎。
5.6月8日完成一层模板安装
6.6月9日完成一层梁板梯绑扎
7.6月10日完成一层砼浇筑
15-28轴施工
1. 6月3日完成管道层剪力墙绑扎。
2. 6月5日完成管道层模板安装
3. 6月7日完成管道层梁板钢筋绑扎
4. 6月7日完成管道层浇筑
5. 6月8日完成一层钢筋绑扎
6. 6月10日一层模板安装
7. 6月11日完成一层梁板梯绑扎
8. 6月12日完成一层梁板梯绑扎
9. 6月13日完成一层砼浇筑
(五)安全文明施工情况
1.塔吊运转正常。
2.对架体拉结点已设置。
4.对楼层模板临边洞口已封闭。
5.对已完成楼层后浇带已封闭。
(六)现场相关照片


二、专家教师公寓2#楼(甘肃四建施工)
(一)现场人员情况
项目部管理人员:11人,土建班组:钢筋工50人,木工50人,混凝土工:14人,架子工:6人,防水作业班组:6人,普工15人;水暖电安装班组:8人;消防通风安装班组:5人。
(二)施工机械情况
塔吊1台;钢筋机械设备日常维护保养正常。
(三)工程进度

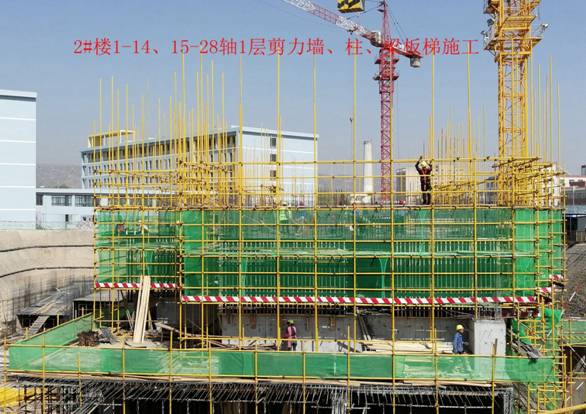

1.2#楼1-14轴1层剪力墙、柱、梁、板、梯钢筋模板制作安装完成。混凝土浇筑完成。
2. 2#楼15-28轴1层剪力墙、柱、梁、板、梯钢筋模板制作安装完成。

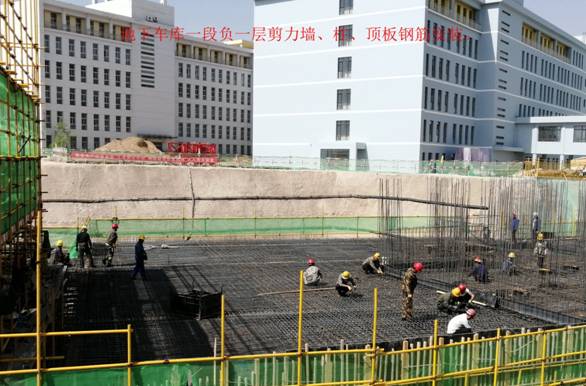

3.地下车库一段-1层剪力墙柱顶板钢筋安装完成,混凝土浇筑完成;
4.地下车库二段-2层剪力墙柱、汽车坡道钢筋安装完成,模板安装中。
6.地下车库四段垫层施工完成,SBS防水卷材施工完成。
质量情况:
1.对1-14、15-28轴暗柱钢筋的电渣压力焊接头现场进行随机取样,焊接接头已委托送检。
2.在对2#楼15-28轴1层剪力墙、柱钢筋焊接接头检查时发现有偏包、夹渣现象,现场通知钢筋工立即对偏包、夹渣的接头进行返工处理,经再次检查验收,焊接接头全部验收合格。
3.剪力墙、柱顶板模板安装完成后对模板的垂直度、平整度进行检查,在检查过程中发现个别模板拼缝不严密,垂直度偏差过大,经重新校正模板,再次检查验收,模板验收合格。
4.在检查地下车库四段底板SBS防水卷材施工时,个别部位搭接的热熔封口不严密、卷材热熔不到位,经现场责令返工重新铺贴,铺贴完成后经检查验收合格。
5.未完成项:无
(四)下周计划2019.6.3-2019.6.9
1.2#楼1-14轴2层剪力墙、柱、梁、板、梯钢筋模板制作安装完成。混凝土浇筑完成。
2. 2#楼15-28轴2层剪力墙、柱钢筋模板制作安装完成。
3、地下车库二段-2层剪力墙柱、汽车坡道、梁板钢筋安装完成,模板安装完成,混凝土浇筑完成。
4.地下车库四段SBS防水卷材混凝土保护层施工完成。
5、2#楼15-28轴地下室外墙SBS防水卷材施工完成。
6、地下车库塔吊准备进场安装,安装告知手续正在向质监站办理中。
(五)安全文明施工情况
加强对施工场地、临时道路进行洒水并清扫路面,杜绝扬尘发生。每日班前进行安全教育讲话,对本周内新进场人员及时进行三级安全教育和安全技术交底。
本周内无质量安全事故发生。

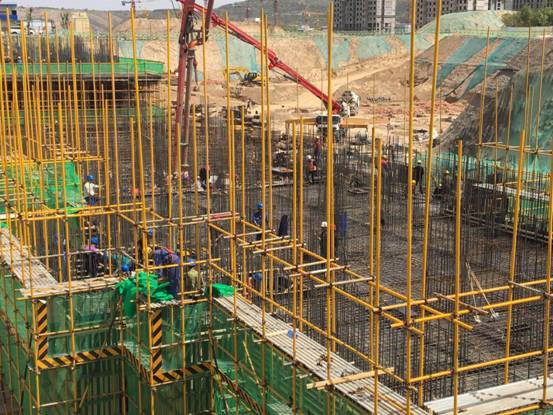

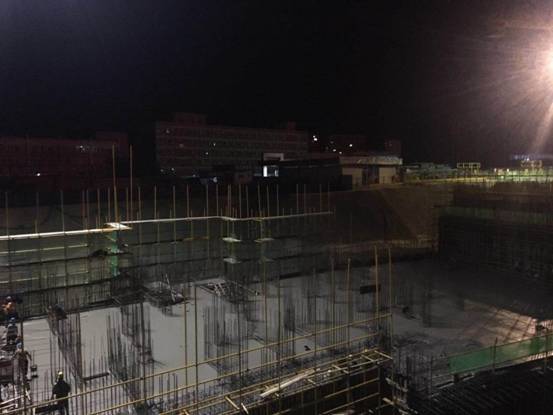

(六)现场相关照片
