日期:2019.6.3-2019.6.10
工程名称:兰州财经大学专家教师公寓
一、专家教师公寓1#楼(甘肃三建施工)
(一)现场人员情况
共52人:砼工8人;普工4人;钢筋工20人(后台8人);木工铝膜10人、木模14人,架子工6人,焊工2人,修补工2人。
(二)施工机械情况
塔吊1台,使用正常。
所有钢筋制作机械正常运转。
(三)工程进度
1.1-15轴一层剪力墙柱钢筋绑扎完毕。
2.15-28轴管道层模板安装完成。
(四)下周计划
1-15轴施工
1.6月10日完成剪力墙钢筋绑扎。
2.6月13日完成一层模板安装。
3.6月15日完成一层钢筋绑扎
4.6月16日完成一层浇筑
15-28轴施工
1. 6月10日完成管道层模板安装
2. 6月12日完成管道层梁板钢筋绑扎
3. 6月13日完成管道层浇筑
4. 6月14日完成一层钢筋绑扎
5. 6月15日一层模板安装
6. 6月17日完成一层梁板梯绑扎
7. 6月18日完成一层浇筑
(五)现场相关照片

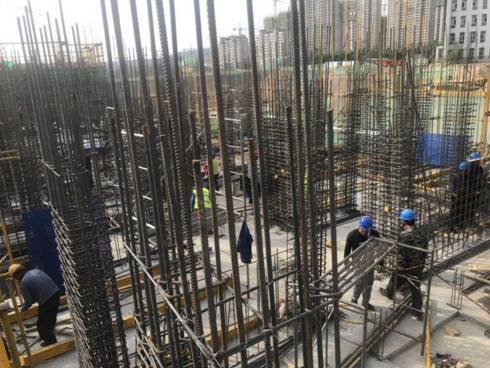

一段一层竖向钢筋绑扎过程

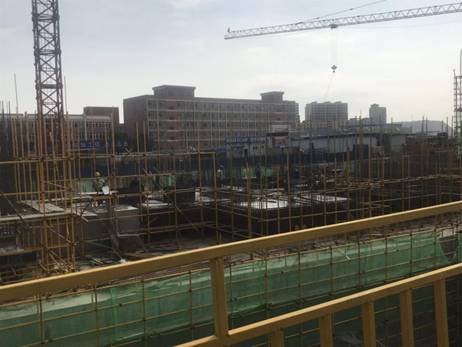

二段管道层模板安装
二、专家教师公寓2#楼(甘肃四建施工)
(一)现场人员情况
项目部管理人员:11人,土建班组:钢筋工50人,木工50人,混凝土工:14人,架子工:6人,防水作业班组:6人,普工15人;水暖电安装班组:8人;消防通风安装班组:5人。
(二)施工机械情况
塔吊1台;钢筋机械设备日常维护保养正常。
(三)工程进度

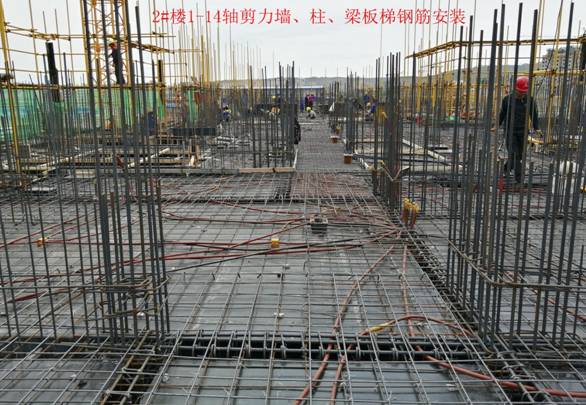

1.2#楼1-14轴2层剪力墙、柱、梁、板、梯钢筋模板制作安装完成。
混凝土浇筑完成。
2. 2#楼15-28轴2层剪力墙、柱钢筋模板制作安装完成。梁板钢筋正在安装。计划6月11日浇筑。
3.地下车库二段-2层剪力墙柱、汽车坡道、梁板钢筋安装完成,模板安装完成,
混凝土浇筑完成。
4.地下车库三段底板混凝土浇筑完成

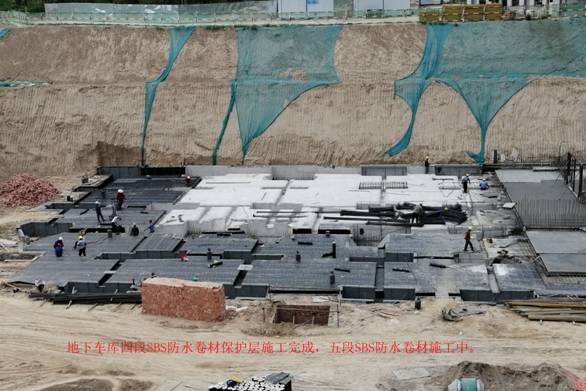

5.地下车库四段SBS防水卷材混凝土保护层施工完成。
6.地下车库五段SBS防水卷材施工完成。
7、2#楼1-28轴地下室外墙SBS防水卷材施工完成。
(四)下周计划
1.2#楼1-14轴3层剪力墙、柱钢筋6月13日安装完成及模板同步完成,梁板梯钢筋6月16日安装完成,6月16日下午开始浇筑混凝土。
2.2#楼15-28轴2层剪力墙、柱、梁、板梯6月12日混凝土浇筑完成。
3、2#楼15-28轴3层剪力墙、柱钢筋安装完成及模板同步完成。6月18日下午开始浇筑混凝土。
4、地下车库三段-2层剪力墙、柱钢筋安装完成及模板同步完成。
5、地下车库二段-1层剪力墙、柱钢筋安装完成及模板同步完成。
6.地下车库五段SBS防水卷材混凝土保护层施工完成。
(五)现场相关照片
