日期:2019.6.17-2019.6.24
工程名称:兰州财经大学专家教师公寓
一、专家教师公寓1#楼(甘肃三建施工)
(一)现场人员情况
共52人:砼工8人;普工4人;钢筋工22人(后台6人);木工铝膜24人、架子工6人,焊工2人,修补工2人。
(二)施工机械情况
塔吊1台,使用正常。
所有钢筋制作机械正常运转。
(三)工程进度
1.1-15轴二层模板安装完成。
2.15-28轴一层浇筑完成。
(四)下周计划
1-15轴施工
6月25日完成二层砼浇筑。
7月1日完成三层浇筑。
15-28轴施工
6月29日完成二层浇筑。
与上周进度计划对比,1-15轴2层浇筑滞后2天。
(五)现场相关照片

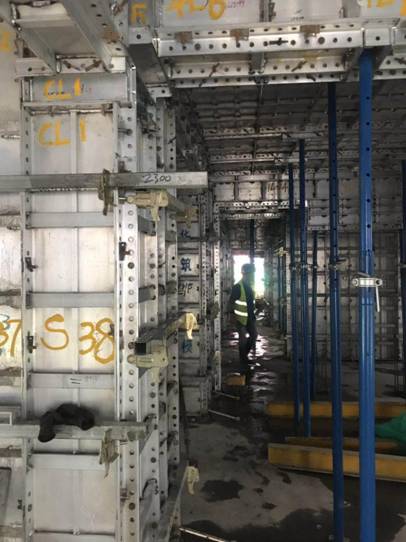

一段二层模板安装完毕过程(监控拍摄)

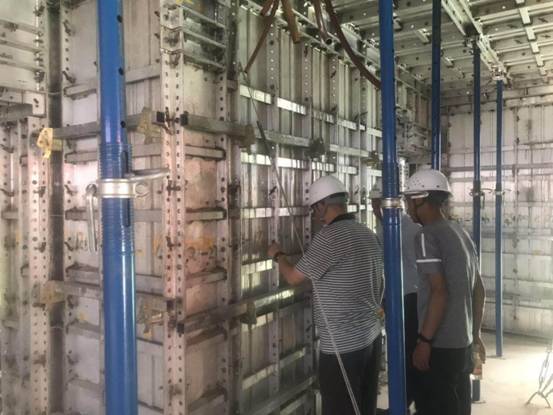

一段二层铝合金模板支撑体系

二段一层浇筑过程

三建集团总工程师现场指导工作
二、专家教师公寓2#楼(甘肃四建施工)
(一)现场人员情况
项目部管理人员11人;钢筋工50人;木工50人;混凝土工14人;架子工6人;防水作业班组6人;普工15人;水暖电安装班组8人;消防通风安装班组5人。土方回填作业4人。
(二)施工机械情况
塔吊2台;地下车库塔吊安装验收完成,正在检测备案。
钢筋机械设备使用运转正常,保养维护及时到位。
(三)工程进度
1.2#楼1-14轴4层6月24日晚开始浇筑混凝土。
2. 2#楼15-28轴3层混凝土浇筑完成。
3.地下车库二段-1层、坡道混凝土浇筑完成。
(四)下周计划
1. 2#楼1-14轴5层7月2日开始浇筑混凝土。
2. 2#楼15-28轴4层6月26日开始浇筑混凝土。

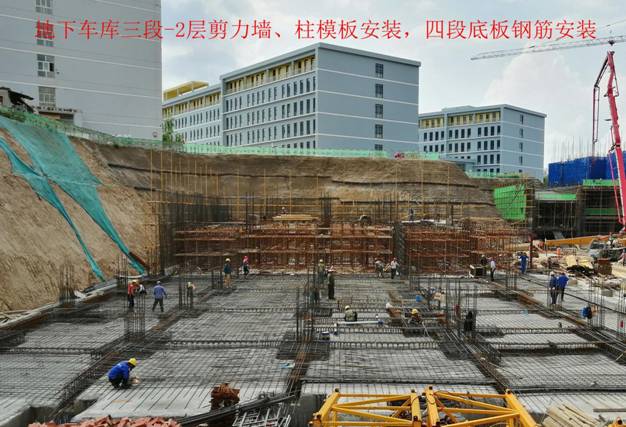

3.地下车库三段-2层混凝土6月27日开始浇筑。
4.地下车库四段底板混凝土6月25日开始浇筑。
5. 2#楼1-28/E轴地下室外墙SBS防水卷材保护层聚苯板粘贴完成,外墙外侧第一二层回填土回填完成。
车库与上周进度计划比较,滞后5天
(五)现场相关照片
