专家教师公寓项目工程周报(2019.6.24-2019.7.1)
2019-07-02

日期:2019.6.24-2019.7.1

工程名称:兰州财经大学专家教师公寓

一、专家教师公寓1#楼(甘肃三建施工)

()现场人员情况

共52人:砼工8人;普工4人;钢筋工22人(后台6人);木工铝膜24人、架子工6人,焊工2人,修补工2人。

()施工机械情况

塔吊1台,使用正常。

所有钢筋制作机械正常运转。

()工程进度

1.1-15轴三层模板安装完成。

2.15-28轴二层浇筑完成。

(四)下周计划

1-15轴施工

1.7月2日完成三层砼浇筑。

2.7月4日完成四层墙柱钢筋绑扎。

3.7月6日完成四层模板支设。

4.7月8日完成四层浇筑。

15-28轴施工

1.7月2日完成三层剪力墙绑扎。

2.7月4日完成三层模板安装。

3.7月6日完成三层浇筑。

4. 7月8日完成四层墙柱钢筋绑扎。

进度1-14轴3层浇筑滞后2天

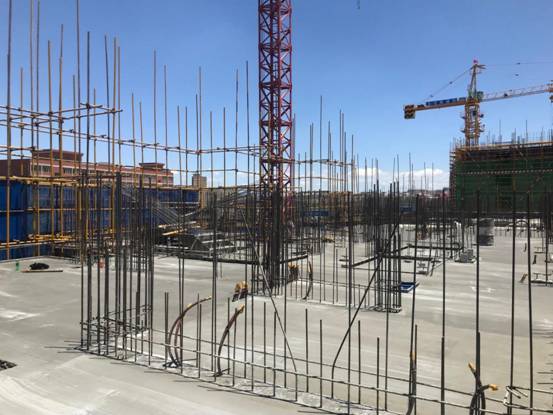

(五)现场相关照片



7aca6bb62616890793d714bcdd4c714

二段二层浇筑过程



c5149e0f34fad470e0269384dbf6b5f

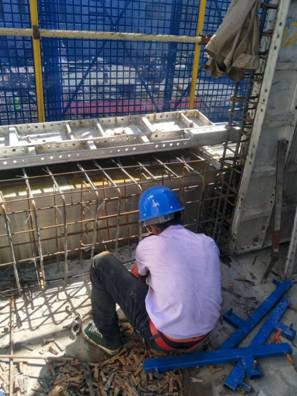

一段三层铝合金飘窗钢筋绑扎

787d7a833e16b086e58a4c253a21828

一段三层模板安装过程



b8141a8f9ab1c072a55b220531e2d2d

二段二层浇筑完毕后

二、专家教师公寓2#楼(甘肃四建施工)

现场人员情况

项目部管理人员11人;钢筋工50人;木工50人;混凝土工14人;架子工6人;防水作业班组6人;普工15人;水暖电安装班组8人;消防通风安装班组5人。土方回填作业4人。

施工机械情况

塔吊2台;地下车库塔吊安装验收完成,正在检测备案。

钢筋机械设备使用运转正常,保养维护及时到位。

工程进度

1. 2#楼1-14轴4层混凝土浇筑完成。

2. 2#楼1-14轴5层混凝土浇筑完成。

3. 2#楼15-28轴4层混凝土浇筑完成。

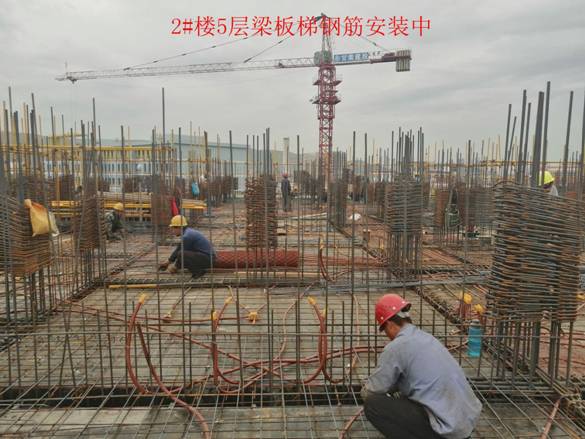

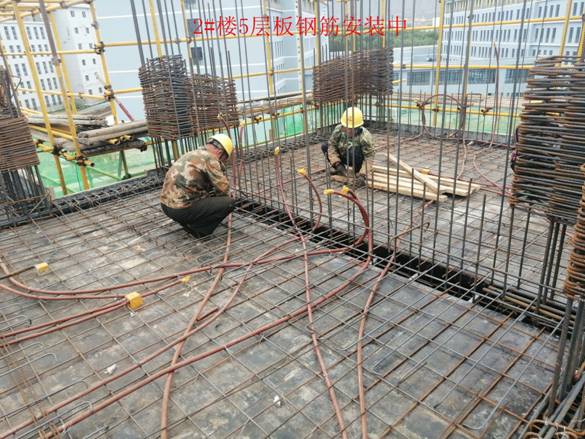

4. 2#楼15-28轴5层预计7月3日开始浇筑混凝土。

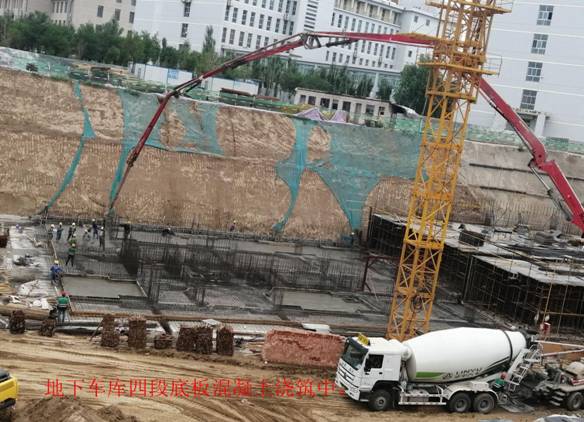

5.地下车库四段底板混凝土浇筑完成。

下周计划

1. 2#楼1-14轴6层7月6日开始浇筑混凝土。

2. 2#楼15-28轴5层7月3日开始浇筑混凝土。

3. 2#楼15-28轴6层7月10日开始浇筑混凝土。

4.地下车库三段-2层混凝土7月5日开始浇筑。
