日期:2019.7.1-2019.7.8
工程名称:兰州财经大学专家教师公寓
一、专家教师公寓1#楼(甘肃三建施工)
(一)现场人员情况
共64人:砼工6人;普工4人;钢筋工22人(后台6人);木工铝膜24人、架子工6人,焊工2人。
(二)施工机械情况
塔吊1台,使用正常。
所有钢筋制作机械正常运转。
(三)工程进度
1.1-15轴四层模板安装完成。
2.15-28轴三层浇筑完成。
(四)下周计划
1-15轴施工
1.7月10日完成四层砼浇筑。
2.7月12日完成五层墙柱钢筋绑扎。
3.7月14日完成五层模板支设。
4.7月16日完成五层浇筑。
5.7月16日完成三层线条浇筑。
15-28轴施工
1.7月9日完成四层剪力墙绑扎。
2.7月11日完成四层模板安装。
3.7月13日完成三层浇筑。
4.7月14日完成五层墙柱钢筋绑扎。
进度滞后情况:1-15轴4层浇筑滞后2天
(五)现场相关照片

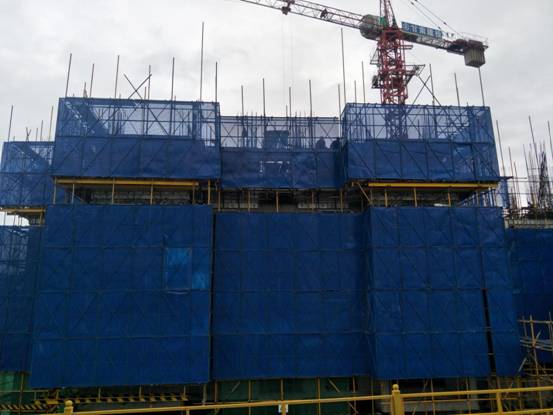

一段四层脚手架搭设完毕后

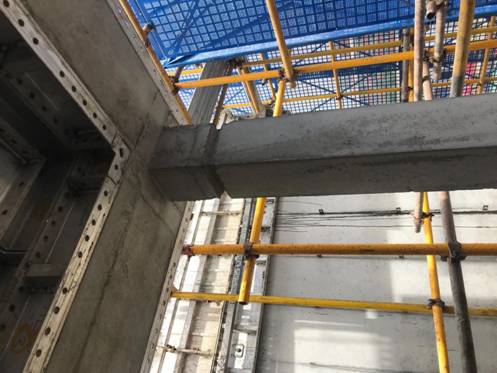

构造柱上部优化处理
二、专家教师公寓2#楼(甘肃四建施工)
(一)现场人员情况
项目部管理人员11人;钢筋工50人;木工50人;混凝土工14人;架子工6人;防水作业班组6人;普工12人;水暖电安装班组8人;消防通风安装班组5人。土方回填作业4人。
(二)施工机械情况
塔吊2台;地下车库塔吊安装验收完成。
(三)工程进度

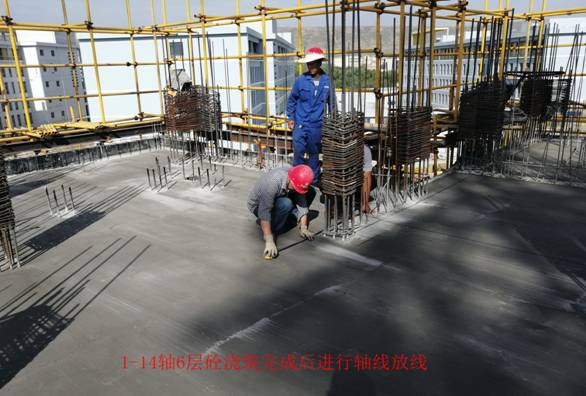

1.2#楼1-14轴6层混凝土浇筑完成。

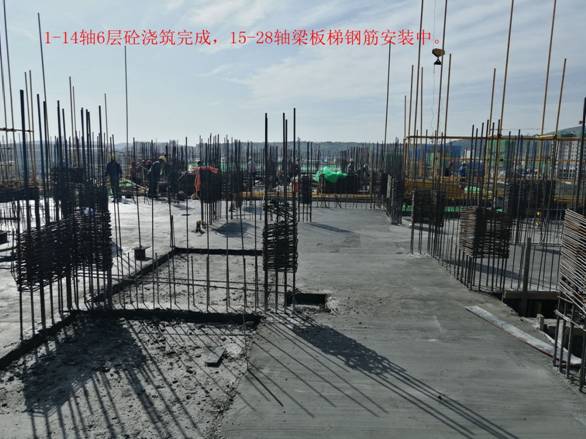

2. 2#楼15-28轴5层混凝土浇筑完成。
(四)下周计划
1.2#楼1-14轴7层7月14日开始浇筑混凝土。
2. 2#楼15-28轴6层7月10日开始浇筑混凝土。
3. 2#楼15-28轴7层7月17日开始浇筑混凝土。
4.地下车库三段-2层混凝土7月10日开始浇筑。
(五)现场相关照片
