专家教师公寓项目工程周报(2019.8.18-2019.8.25)
2019-08-26

日期:2019.8.18-2019.8.25

工程名称:兰州财经大学专家教师公寓

一、专家教师公寓1#楼(甘肃三建施工)

()现场人员情况

共87人:砼工14人;普工3人;钢筋工22人(后台6人);木工铝膜24人、架子工8人,焊工2人,安装班组7人。防水作业2人,砌体班组5人

()施工机械情况

塔吊1台,使用正常。

所有钢筋制作机械正常运转。

()工程进度

1.1-15轴十二层砼浇筑完成。

2.15-28轴十一层浇筑完成。

(四)下周计划

1-15轴施工

1.8月31日完成十三层砼浇筑。

2.9月6日完成十四层砼浇筑。

15-28轴施工

1.8月27日完成十二层砼浇筑。

2.9月2日完成十三层砼浇筑。

(五)现场相关照片





7cabbc896aa5bb0999b1df979f6161e

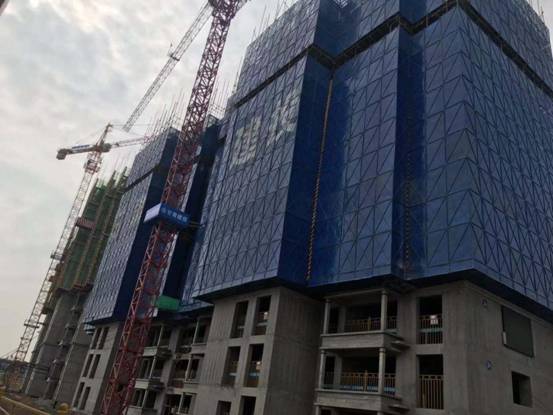

楼层外围



fff06d2ab7a1a37e929c183c2258cdc

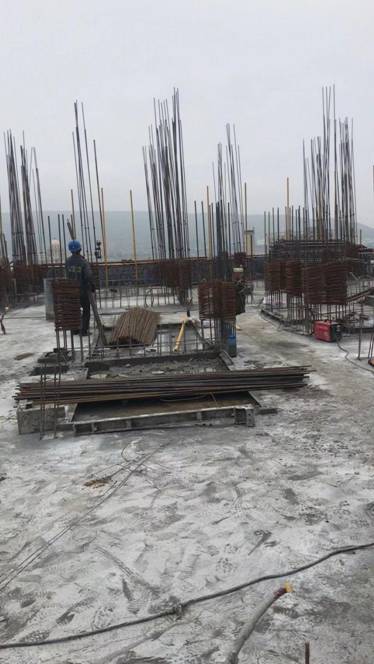

一段十三层作业面

二、专家教师公寓2#楼(甘肃四建施工)

()现场人员情况

项目部管理人员11人;钢筋工50人;木工50人;混凝土工14人;架子工6人;防水作业班组6人;普工12人;水暖电安装班组8人;消防通风安装班组5人。

()施工机械情况

1.塔吊2台,使用运转正常,保养维护及时到位。

2.钢筋机械设备使用运转正常,保养维护及时到位。

()工程进度

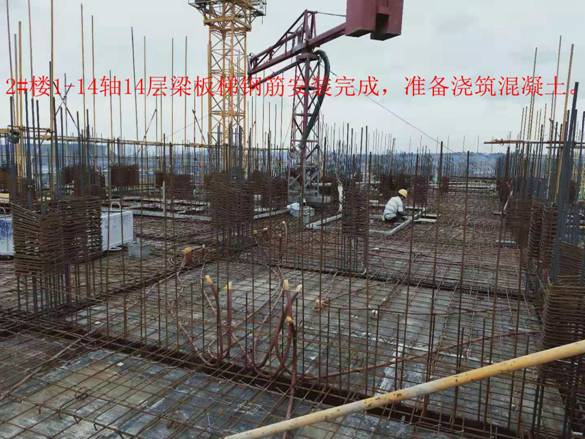

1. 2#楼1-14轴14层8月24日浇筑完成;

2. 2#楼15-28轴13层8月22日浇筑完成;

4.地下车库六段基础底板混凝土浇筑完成。

()下周计划

1. 2#楼1-14轴15层8月29日晚开始浇筑混凝土;

2. 2#楼15-28轴14层,8月27日开始浇筑混凝土;

3.地下车库六段-2层9月1日浇筑混凝土。

(五)现场相关照片
