日期:2019.8.26-2019.9.2
工程名称:兰州财经大学专家教师公寓
一、专家教师公寓1#楼(甘肃三建施工)
(一)现场人员情况
共87人:砼工14人;普工3人;钢筋工22人(后台6人);木工铝膜24人、架子工8人,焊工2人,安装班组7人。防水作业2人,砌体班组5人
(二)施工机械情况
塔吊1台,使用正常。
所有钢筋制作机械正常运转。
塔式起重机附墙9月3日安装。
(三)工程进度
1.1-15轴十三层砼浇筑完成。
2.15-28轴十三层浇筑完成。
(四)下周计划
1-15轴施工
1.9月3日完成十四层砼浇筑。
2.9月8日完成十五层砼浇筑。
15-28轴施工
1.9月1日完成十四层剪力墙钢筋绑扎。
2.9月5日完成十四层砼浇筑。
其他施工
1.样板间砌筑已开始
2.9月5日升降机基础施工完毕。
(五)现场相关照片

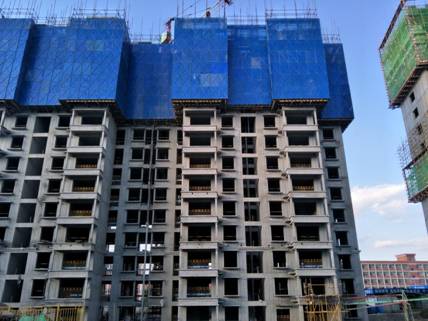

楼层外围

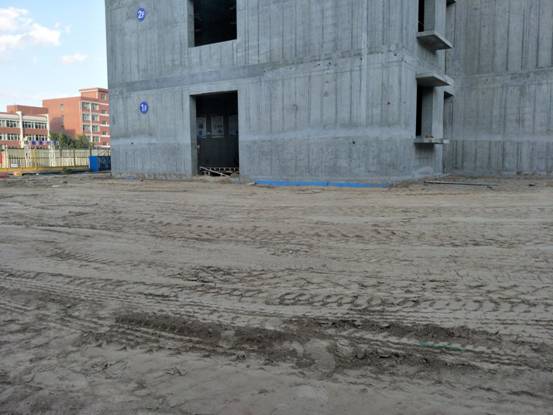

地下室回填土施工完毕

一段十四层施工作业层
二、专家教师公寓2#楼(甘肃四建施工)
工程周报
(一)现场人员情况
项目部管理人员11人;钢筋工50人;木工50人;混凝土工14人;架子工6人;防水作业班组6人;普工12人;水暖电安装班组8人;消防通风安装班组5人。
(二)施工机械情况
1.塔吊2台,使用运转正常,保养维护及时到位。
2.钢筋机械设备使用运转正常,保养维护及时到位。
(三)工程进度

1. 2#楼1-14轴15层8月29日凌晨浇筑完成。
2. 2#楼15-28轴14层8月27日凌晨浇筑完成。
3.地下车库六段(15-16/2-A~2-D轴)-2层预计9月2日浇筑混凝土。
(四)下周计划2019.09.02-2019.9.08

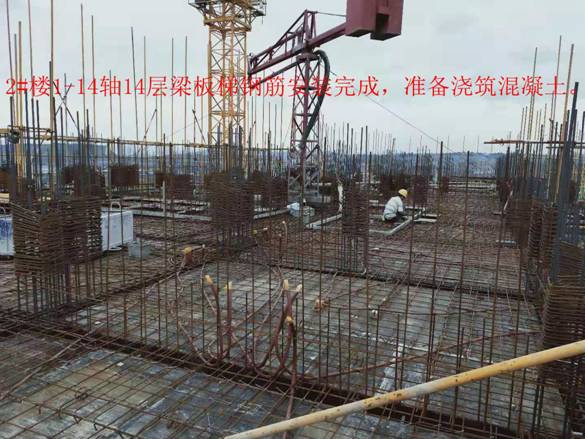

1. 2#楼1-14轴16层9月4日开始浇筑混凝土
2. 2#楼15-28轴15层9月2日开始浇筑混凝土;16层9月8日开始浇筑混凝土;
3.地下车库六段(15-16/2-A~2-D轴)-2层9月3日浇筑混凝土。
4.地下车库五段-2层9月5日浇筑混凝土。
