专家教师公寓项目工程周报(2019.9.2-2019.9.9)
2019-09-10

日期:2019.9.2-2019.9.9

工程名称:兰州财经大学专家教师公寓

一、专家教师公寓1#楼(甘肃三建施工)

(一)现场人员情况

共87人:砼工14人;普工3人;钢筋工22人(后台6人);木工铝膜24人、架子工8人,焊工2人,安装班组7人。防水作业2人,砌体班组5人

(二)施工机械情况

塔吊1台,使用正常。

所有钢筋制作机械正常运转。

(三)工程进度

1.1-15轴十五层砼浇筑完成。

2.15-28轴十四层浇筑完成。

(四)下周计划

1-15轴施工

1.9月8日完成十五层砼浇筑。

2.9月13日完成十六层砼浇筑。

15-28轴施工

1.9月10日完成十五层砼浇筑。

2.9月15日完成十六层砼浇筑。

其他施工

1.样板间砌筑已开始

(五)现场相关照片

5343ba7a359805cdd418b8e7979afbd

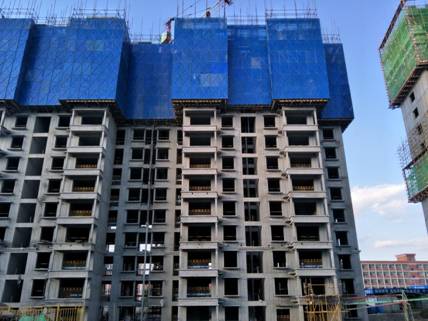

楼层外围

d77a9af76a8f4a6dd56ed90f09f583a

按时对校园道路进行清理

31630037b8fed99845523bdfe590195

楼层内垃圾已进行清理

4bb4b6274d18573f3f4ac2163d3698c

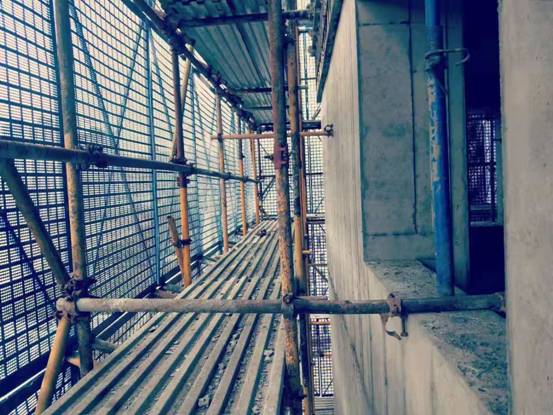

脚手架连墙件已补充

1aa50607daba77049175d2d531aa890

后浇带模板支设

c3cac5891ec867acaea421bc8293062

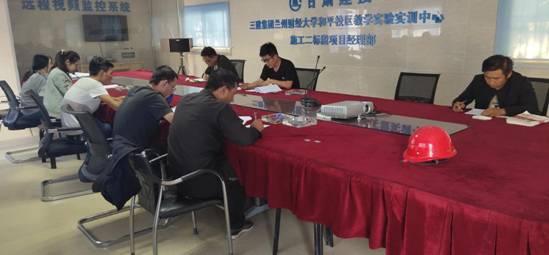

项目部对砌体规范进行学习

35fbe38d8b9d185db59bcc8da7203cc

一段15层砼浇筑过程

二、专家教师公寓2#楼(甘肃四建施工)

(一)现场人员情况

项目部管理人员11人;钢筋工60人;木工52人;混凝土工14人;架子工6人;防水作业班组6人;普工12人;水暖电安装班组8人;消防通风安装班组5人。

(二)施工机械情况

1.塔吊2台,使用运转正常,保养维护及时到位。

2.钢筋机械设备使用运转正常,保养维护及时到位。

(三)工程进度

1. 2#楼1-14轴西段17层9月7日混凝土浇筑完成。

2. 2#楼15-28轴东段16层9月6日混凝土浇筑完成。

3.车库五段-2层(8-13/F-M轴)混凝土浇筑完成。

4.车库七段(13-17/F-M轴)混凝土垫层浇筑完成、SBS防水卷材施工完成。

5.地下车库六段(15-16/2-A~2-D轴)-1层梁板钢筋安装中,预计9月13日浇筑混凝土。

6.地下车库八段(17-21/F-K轴)基础承台开挖、砖胎膜砌筑施工完成。

(四)下周计划

1. 2#楼1-14轴西段18层13日浇筑混凝土。

2. 2#楼15-28轴东段17层12日浇筑混凝土。

3.地下车库六段(15-16/2-A~2-D轴)-1层9月13日浇筑混凝土。

4.车库七段(13-17/F-M轴)底板9月11日浇筑混凝土。

5.地下车库八段(17-21/F-K轴)混凝土垫层、SBS防水卷材施工完成。

6.地下车库九段(17-21/A-F轴)基础承台开挖、砖胎膜砌筑施工完成。

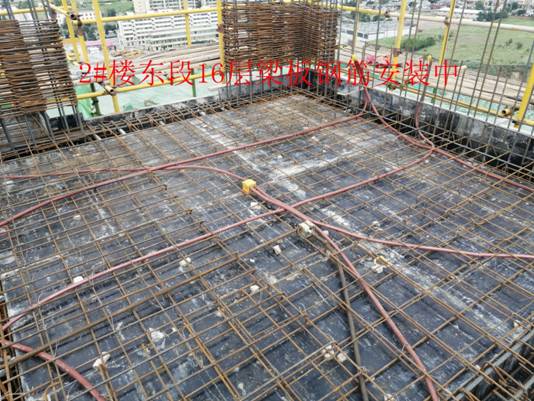

(五)现场相关照片
