专家教师公寓项目工程周报(2019.9.9-2019.9.16)
2019-09-17



日期:2019.9.9-2019.9.16

工程名称:兰州财经大学专家教师公寓

一、专家教师公寓1#楼(甘肃三建施工)

(一)现场人员情况

共88人:砼工14人;普工3人;钢筋工22人(后台6人);木工铝膜24人、架子工8人,焊工2人,安装班组7人。防水作业2人,砌体班组6人

(二)施工机械情况

塔吊1台,使用正常。

所有钢筋制作机械正常运转。

升降机基础施工完毕。

(三)工程进度

1.1-15轴十六层砼浇筑完成。

2.15-28轴十六层浇筑完成。

(四)下周计划

1-15轴施工

1.9月20日完成十七层砼浇筑。

15-28轴施工

1.9月16日完成十六层砼浇筑。

2.9月21日完成十七层砼浇筑。

其他施工

1.样板间砌筑间已基本完成,本周内可展示样板间。

2.砌体施工本月15日开始,本月底1-5层砌筑完成。

(五)现场相关照片





edc010294e3f3b1015a49754c88a8d2

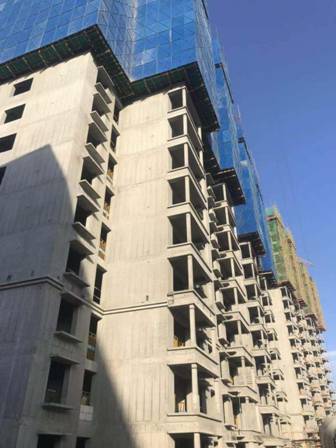

楼层外围







18dbfff6aeb3cc06cf35941429d3425

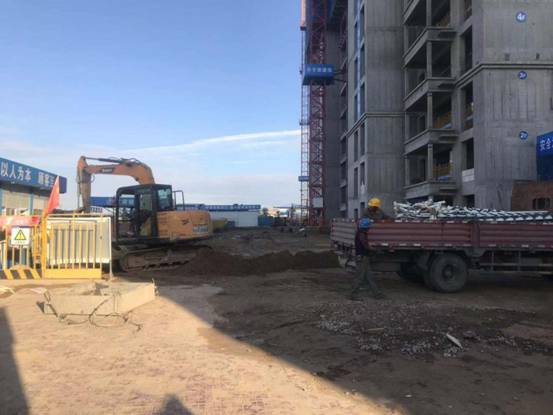

现场道路已平整完毕,围护已进场



631b5c697e76158993ee7fe85f0b6fb

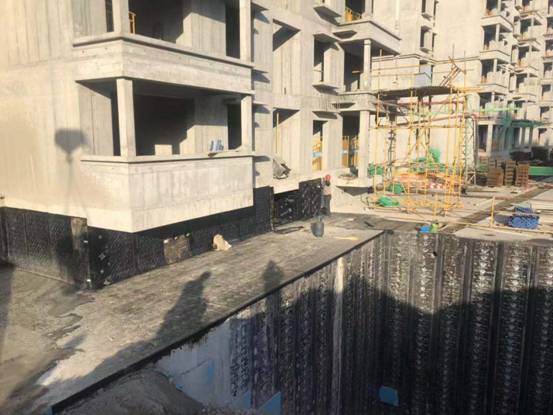

与车库相接处防水施工完毕







7206da086b27428442448474f0f6430

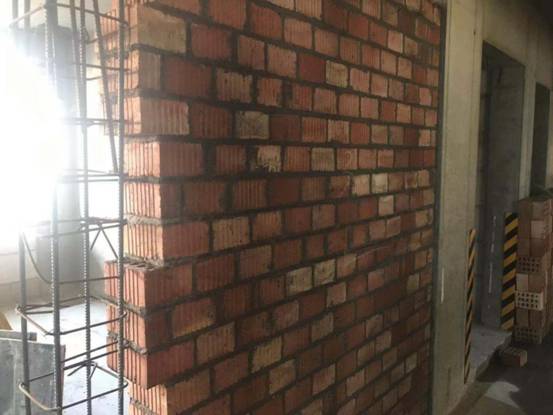

多水房间砌筑



3dbab4d05d1ed7a989c758b7b39293f

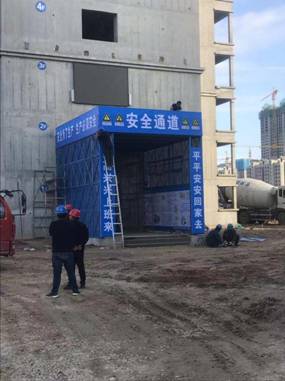

安全通道已安装完成

二、专家教师公寓2#楼(甘肃四建施工)

(一)现场人员情况

项目部管理人员11人;钢筋工45人;木工40人;混凝土工14人;架子工8人;防水作业班组6人;普工12人;水暖电安装班组8人;消防通风安装班组6人。

(二)施工机械情况

1.塔吊2台,使用运转正常,保养维护及时到位。

2.钢筋机械设备使用运转正常,保养维护及时到位。

(三)工程进度2019.09.09-2019.9.15

1. 2#楼1-14轴西段18层9月12日混凝土浇筑完成。

2. 2#楼15-28轴东段17层9月11日混凝土浇筑完成。

3.地下车库六段(15-16/2-A~2-D轴)-1层9月15日混凝土浇筑完成。

4.车库七段(13-17/F-M轴)底板9月11日混凝土浇筑完成。

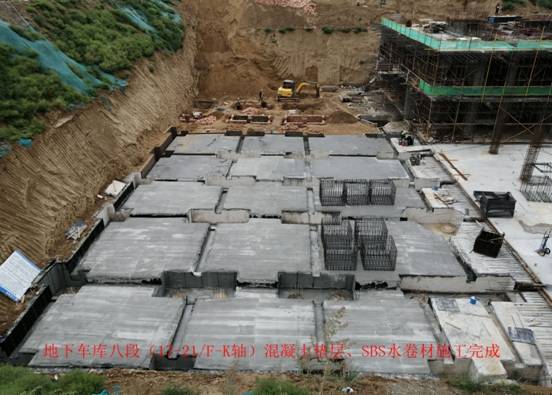

5.地下车库八段(17-21/F-K轴)混凝土垫层、SBS水卷材施工完成。

(四)下周计划2019.09.16-2019.9.22

1. 2#楼1-14轴西段19层,19日浇筑混凝土。

2. 2#楼15-28轴东段18层17日浇筑混凝土。19层23日浇筑混凝土。

3.地下车库六段(15-16/2-A~2-D轴)外墙SBS防水施工完成。

4.车库七段(13-17/F-M轴)-2层剪力墙、柱钢筋安装完成。

5.地下车库八段(17-21/F-K轴)底板钢筋安装完成。

6.地下车库九段(17-21/A-F轴)混凝土垫层、SBS水卷材施工完成。。

(五)现场相关照片









关闭窗口
