日期:2019.9.15-2019.9.23
工程名称:兰州财经大学专家教师公寓
一、专家教师公寓1#楼(甘肃三建施工)
(一)现场人员情况
共88人:砼工14人;普工3人;钢筋工22人(后台6人);木工铝膜24人、架子工8人,焊工2人,安装班组7人。防水作业2人,砌体班组6人
(二)施工机械情况
塔吊1台,使用正常。
所有钢筋制作机械正常运转。
升降机安装准备就绪
(三)工程进度
1.1-15轴十七层砼浇筑完成。
2.15-28轴十七层浇筑完成。
(四)下周计划
1-15轴施工
1.9月25日完成十八层砼浇筑。
2.9月30日完成十九层砼浇筑。
15-28轴施工
1.9月22日完成十七层砼浇筑。
2.9月27日完成十八层砼浇筑。
(五)其他施工
1.样板间砌体施工已完成,剩余2次结构浇筑工作。门窗样板等正在洽谈中
现场相关照片

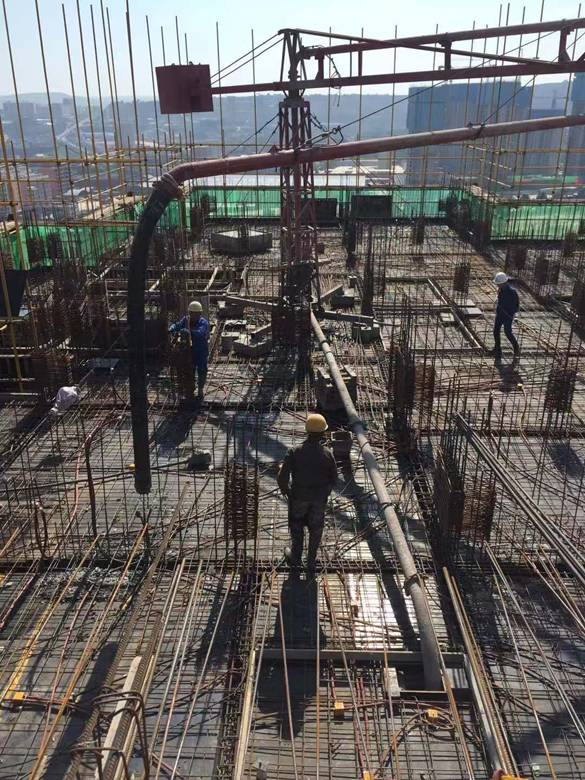

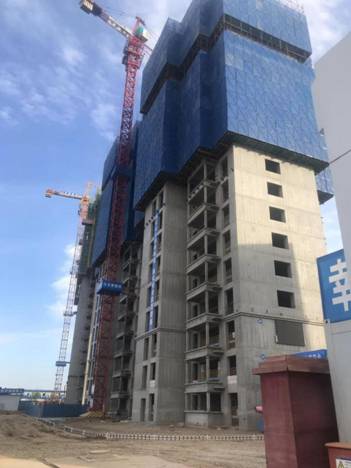

楼层外围(西北面)

卫生间砌筑完成

二层B户型卫生间及厨房砌筑

楼层公共区域砌筑完毕

安全通道内布置完成

现场配电室安装完成

路基材料已就位等待

针对外脚手架搭设问题进行整改
二、专家教师公寓2#楼(甘肃四建施工)
(一)现场人员情况
项目部管理人员11人;钢筋工45人;木工40人;混凝土工14人;架子工8人;防水作业班组6人;普工12人;水暖电安装班组8人;消防通风安装班组6人。
(二)施工机械情况
1.塔吊2台,使用运转正常,保养维护及时到位。
2.钢筋机械设备使用运转正常,保养维护及时到位。
(三)工程进度2019.09.16-2019.9.22
1. 2#楼1-14轴西段20层剪力墙混凝土浇筑以完成。
2. 2#楼15-28轴东段19层混凝土浇筑完成。
3.地下车库六段(15-16/2-A~2-D轴)外墙SBS防水施工已完成。
4.车库七段(13-17/F-M轴)-2层剪力墙、柱钢筋安装完成。

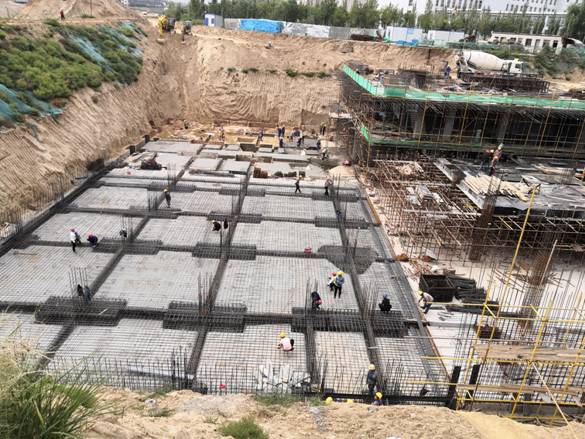

5.地下车库八段(17-21/F-K轴)底板钢筋安装已完成。
6.地下车库九段(17-21/A-F轴)混凝土垫层、SBS水卷材施工完成。
7.车库五段(8-13/F-M轴) -1层梁板钢筋已安装完成。
(四)下周计划
1、2#楼1-14轴西段21层29日浇筑混凝土。
2、东段14-28轴20层9月28日浇筑混凝土。
3、地下车库八段(17-21/F-K轴)底板混凝土浇筑完成。
4、车库七段(13-17/F-M轴)-2层浇筑完成,-1层柱钢筋绑扎完成。
滞后情况:1、进度计划中,车库施工本月内未按进度要求完成。原因:劳动力短缺,钢管、模板设备料短缺。
2、砌体样板间未按要求施工。原因:提升机设备安装滞后;砌体材料进场滞后。

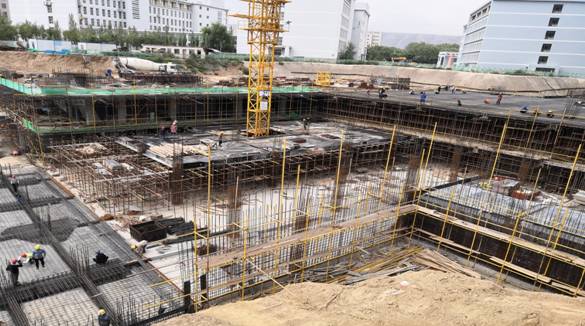

(五)现场相关照片
